Quy trình thi công Panel bê tông nhẹ EPS đúng kỹ thuật từ A-Z - Hướng dẫn chi tiết năm 2026
Chất lượng của một hệ tường Panel bê tông nhẹ EPS không chỉ phụ thuộc vào sản phẩm mà còn phụ thuộc rất lớn vào quy trình thi công. Một sản phẩm đạt tiêu chuẩn nhưng được lắp đặt không đúng kỹ thuật vẫn có thể làm giảm chất lượng hoàn thiện, ảnh hưởng đến khả năng cách âm, cách nhiệt và tuổi thọ của công trình.
Trong bài viết này, Kim Long Group sẽ trình bày quy trình thi công Panel bê tông nhẹ EPS theo từng bước, từ khâu chuẩn bị đến nghiệm thu, đồng thời chia sẻ những lưu ý kỹ thuật giúp hạn chế sai sót trong quá trình thi công.
Mục lục
- I. Tại sao quy trình thi công lại quan trọng?
- II. Chi tiết quy trình thi công
- 1. Kiểm tra vật liệu và Chuẩn bị dụng cụ
- 2. Kiểm tra mặt bằng.
- 3. Định vị chân tường/tim tường.
- 4. Xịt nước làm ẩm và tra vữa liên kết.
- 5. Lắp đặt tấm vào vị trí.
- 6. Căn chỉnh.
- 7. Liên kết và cố định tấm panel
- 8. Gia cường các ô cửa
- 9. Thi công điện nước
- 10. Xử lý mối nối.
- 11. Hoàn thiện bề mặt.
- 12. Nghiệm thu.
- III. Hướng dẫn bảo trì sau khi đưa vào sử dụng.
- IV. Những sai lầm cần tránh sau khi hoàn thiện.
- V. FAQ - Câu hỏi thường gặp
I. Vì sao quy trình thi công đúng kỹ thuật lại quan trọng?
Hệ Panel bê tông nhẹ EPS được sản xuất với độ chính xác cao, tuy nhiên để phát huy đầy đủ các ưu điểm về khả năng chịu lực, cách âm, cách nhiệt và độ bền, quá trình lắp đặt cần tuân thủ đúng quy trình kỹ thuật.
Những sai sót nhỏ như định vị tim tường không chính xác, xử lý mối nối chưa đúng hoặc lắp đặt sai phụ kiện có thể ảnh hưởng đến chất lượng hoàn thiện và làm phát sinh chi phí sửa chữa.
- Đảm bảo độ thẳng và độ phẳng của hệ tường.
- Tăng độ ổn định của liên kết.
- Giảm nguy cơ nứt tại mối nối.
- Tối ưu khả năng cách âm và cách nhiệt.
- Hạn chế phát sinh trong quá trình hoàn thiện.

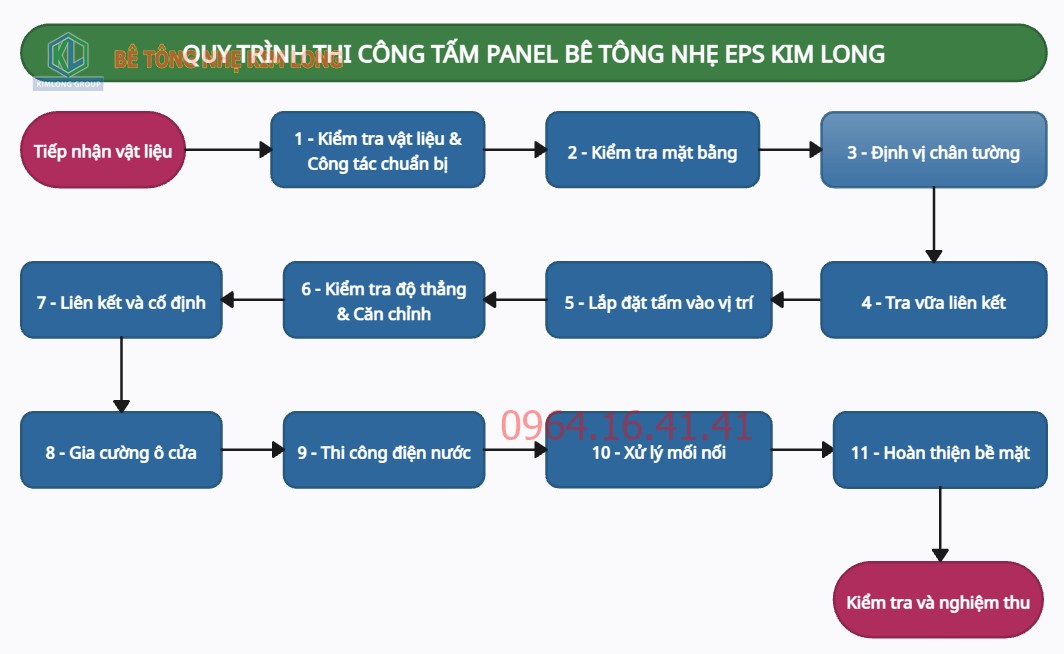

Quy trình tổng quát

II. Chi tiết quy trình thi công
Bước 1: Kiểm tra vật liệu và Chuẩn bị
Trước khi tiến hành lắp đặt Panel, cần chuẩn bị đầy đủ vật tư, nhân lực và mặt bằng để đảm bảo quá trình thi công diễn ra liên tục và hạn chế phát sinh.
| Hạng mục | Yêu cầu |
|---|---|
| Panel bê tông nhẹ EPS | Đúng chủng loại, đủ số lượng, tỷ lệ nứt vỡ ở mức cho phép <= 3%. |
| Phụ kiện liên kết | Đầy đủ theo hồ sơ thiết kế. |
| Keo hoặc vật liệu xử lý mối nối | Đúng chủng loại theo hướng dẫn. |
| Bản vẽ thi công | Đã được phê duyệt. |
| Nhân công | Được phổ biến quy trình và biện pháp thi công. |
Kiểm tra Panel trước khi lắp đặt
Mỗi tấm Panel cần được kiểm tra ngoại quan trước khi đưa vào thi công. Những tấm bị nứt, sứt cạnh lớn hoặc cong vênh cần được phân loại để xử lý theo quy trình của nhà cung cấp.
| Hạng mục | Kiểm tra |
|---|---|
| Bề mặt | Không nứt vỡ lớn |
| Kích thước | Đúng quy cách |
| Cạnh ghép | Không sứt mẻ ảnh hưởng liên kết |
| Độ sạch | Không bám dầu mỡ hoặc tạp chất |
Dụng cụ và thiết bị cần chuẩn bị
Tùy theo quy mô công trình, các dụng cụ có thể khác nhau. Dưới đây là những thiết bị thường được sử dụng trong quá trình thi công hệ Panel EPS.
- Máy laser hoặc máy thủy bình.
- Máy khoan bê tông (kèm mũi khoan bê tông 10, loại dài khoảng 30cm).
- Máy hàn (nếu có liên kết với cột/dầm thép)
- Máy cắt Panel chuyên dụng.
- Dây cước, nêm nhựa hoặc nêm gỗ.
- Thước nhôm và thước nivo.
- Thước cuộn.
- Bay xây, bàn xoa.
- Búa.
- Thùng trộn vữa, thanh khuấy vữa.
- Thiết bị bảo hộ lao động.
Bước 2: Kiểm tra mặt bằng trước khi lắp đặt
Mặt bằng thi công cần được kiểm tra kỹ trước khi đưa Panel vào lắp đặt. Các hạng mục như cao độ, tim trục, độ phẳng của sàn và vị trí các cấu kiện liên quan cần phù hợp với bản vẽ thiết kế.
Không nên lắp đặt Panel khi mặt bằng chưa được nghiệm thu hoặc còn tồn tại sai lệch lớn về cao độ và tim trục, vì điều này có thể ảnh hưởng đến toàn bộ hệ tường phía trên.
Checklist trước khi bắt đầu thi công
| Hạng mục kiểm tra | Đạt | Chưa đạt |
|---|---|---|
| Bản vẽ thi công | ☐ | ☐ |
| Định vị chân tường | ☐ | ☐ |
| Cao độ sàn | ☐ | ☐ |
| Panel đúng quy cách | ☐ | ☐ |
| Phụ kiện đầy đủ | ☐ | ☐ |
| Dụng cụ thi công | ☐ | ☐ |
| Biện pháp an toàn lao động | ☐ | ☐ |
Công tác chuẩn bị là nền tảng để quá trình lắp đặt diễn ra thuận lợi và đạt chất lượng. Việc kiểm tra đầy đủ vật tư, dụng cụ, mặt bằng và hồ sơ kỹ thuật trước khi thi công sẽ giúp hạn chế sai sót và tiết kiệm thời gian xử lý về sau.

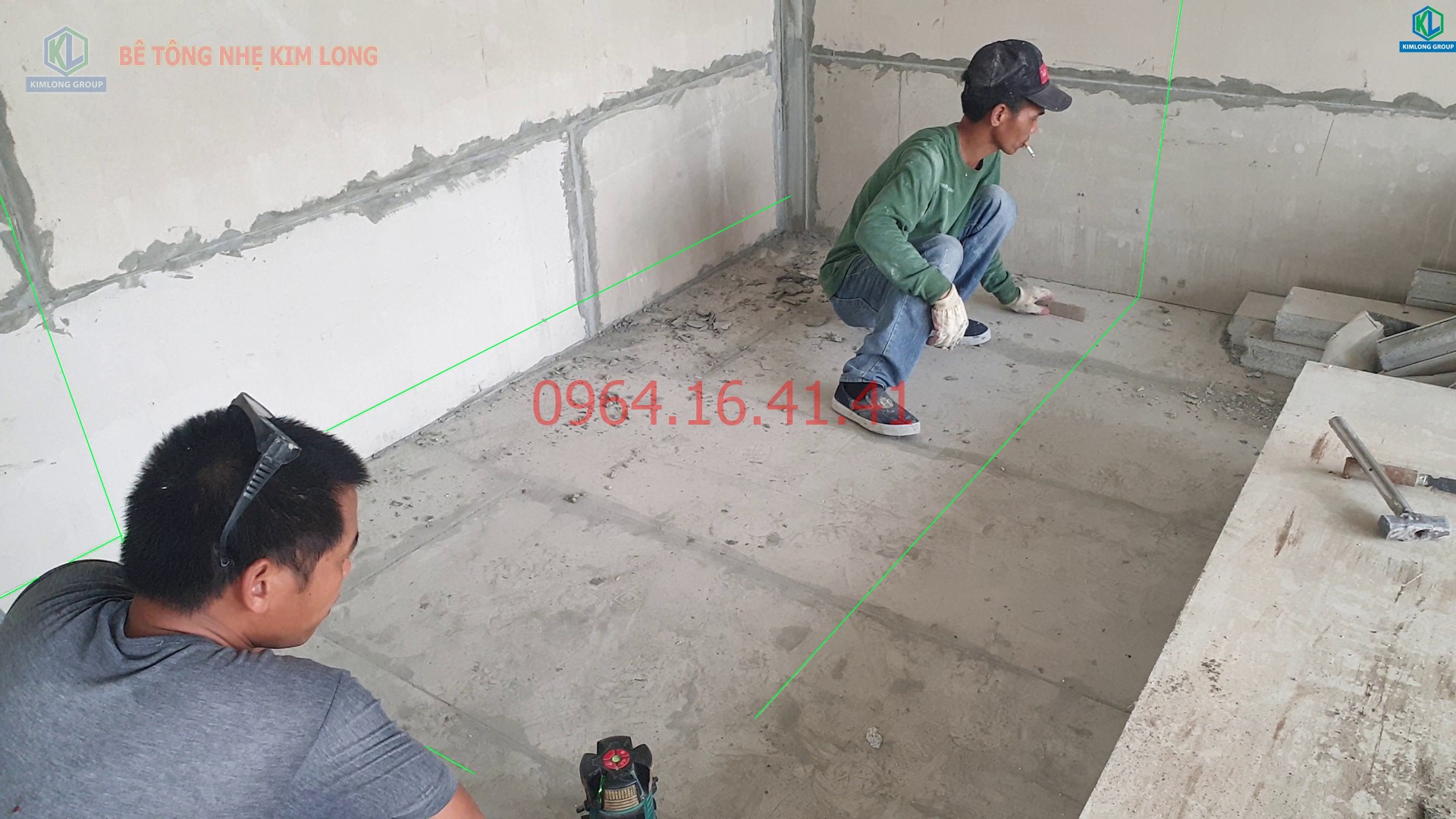

Bước 3: Định vị chân tường và kiểm tra kích thước
Sau khi mặt bằng được nghiệm thu, tiến hành xác định tim tường theo bản vẽ thiết kế bằng máy laser hoặc máy thủy bình. Các đường tim cần được đánh dấu rõ ràng để làm cơ sở lắp đặt toàn bộ hệ Panel.
Đồng thời kiểm tra chiều dài, chiều rộng và chiều cao khu vực lắp đặt nhằm phát hiện sớm các sai lệch trước khi đưa Panel vào vị trí.

| Nội dung kiểm tra | Yêu cầu |
|---|---|
| Tim tường | Đúng theo bản vẽ |
| Cao độ sàn | Đạt yêu cầu thiết kế |
| Kích thước ô tường | Kiểm tra trước khi lắp |
- Không kiểm tra lại kích thước thực tế.
- Định vị sai dẫn đến toàn bộ hệ tường bị lệch.
- Không đối chiếu với bản vẽ cập nhật.

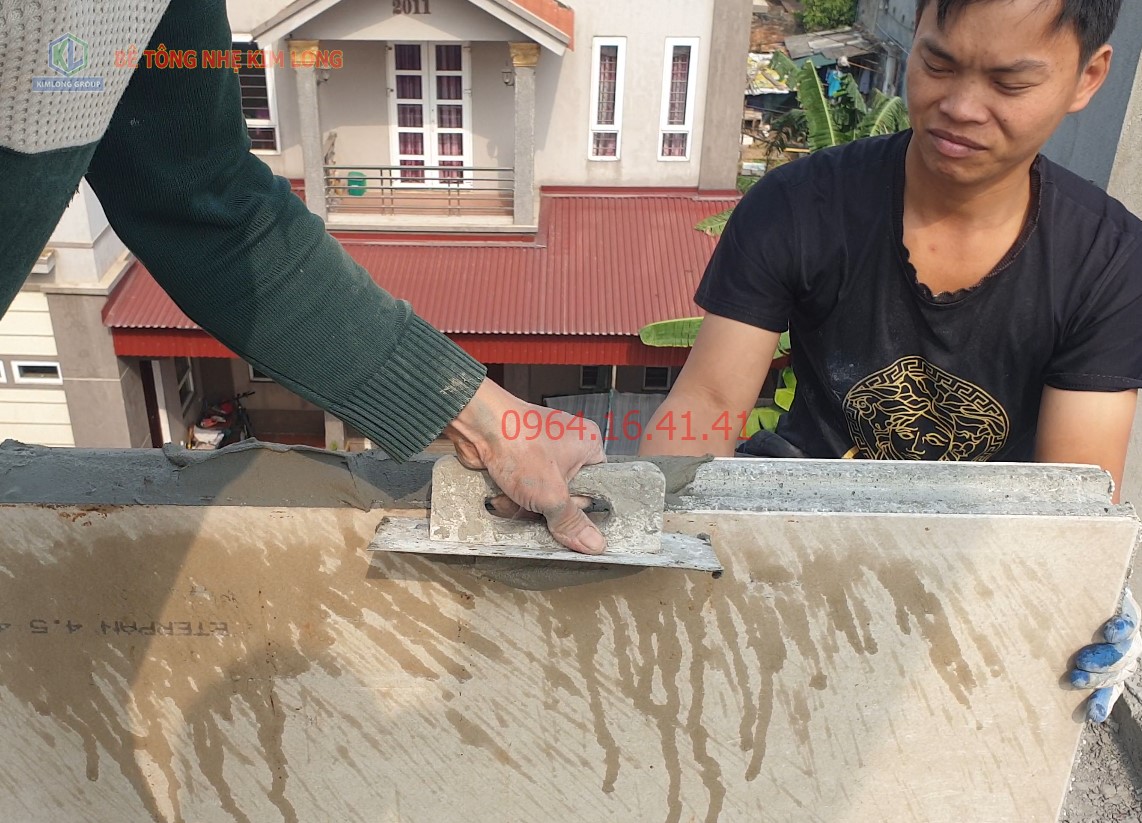

Bước 4. Xịt nước làm ẩm panel và tra vữa liên kết
Phần cạnh tấm nên được xịt nước trước khi tra vữa. Việc xịt nước có 2 tác dung:
+ Một là làm ẩm mép tấm, sẽ giúp vữa liên kết tốt hơn
+ Hai là làm sạch bụi bẩn bám dính ở cạnh tấm

Nên xịt nước trước khi tra vữa khoảng 5 phút, để nước có thời gian thấm vào trong. Nếu xịt nước xong và tra vữa luôn, nước còn quá ướt sẽ khiến việc tra vữa gặp khó khăn
Tra vữa chủ yếu vào 2 bên gờ dương của tấm phía dưới đã ghép trước đó
Phần mạch vữa đứng cần được lưu ý: Tra vữa vào cạnh đứng của tấm chuẩn bị ghép và cả tấm đã ghép trước đó

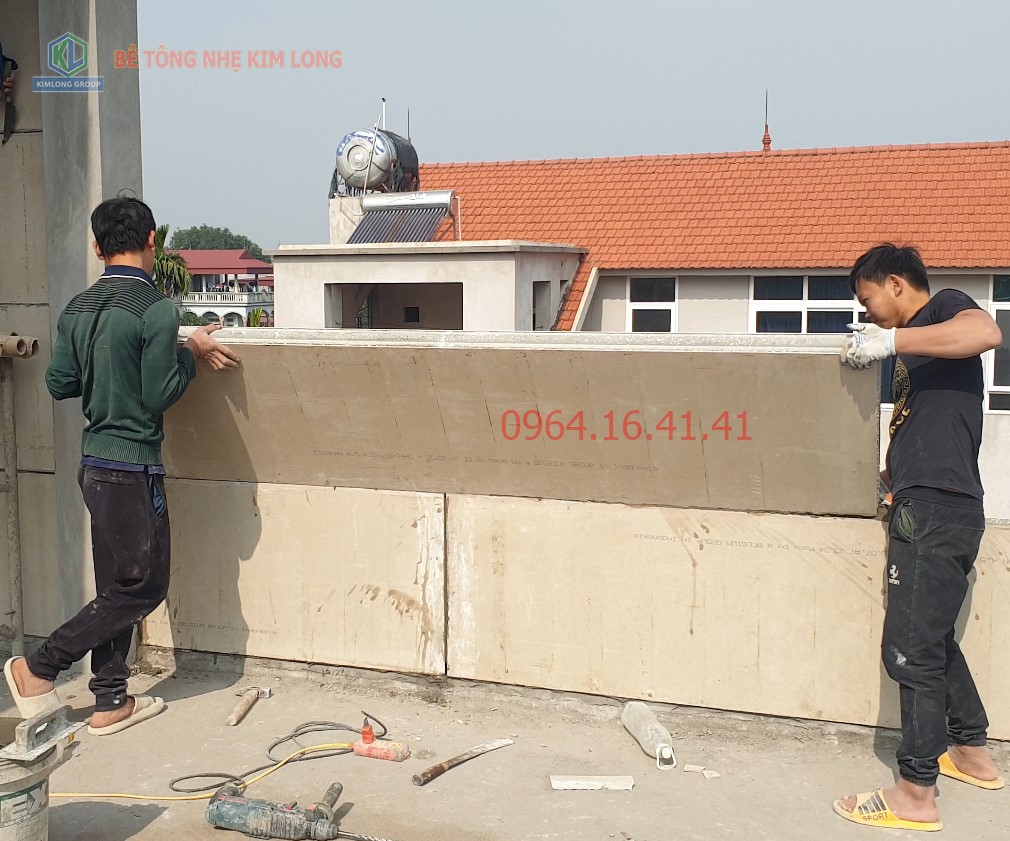

Bước 5. Đưa Panel vào vị trí lắp đặt
Tùy theo nhân lực và kích thước - khối lượng của tấm Panel, có thể sử dụng nhân công hoặc thiết bị nâng hạ để đưa Panel vào vị trí. Trong quá trình di chuyển cần tránh va đập mạnh vào cạnh tấm.

Đối với các tấm Panel kích thước lớn, nên bố trí đủ nhân lực hoặc sử dụng thiết bị hỗ trợ để đảm bảo an toàn và hạn chế hư hỏng.
Bước 6. Căn chỉnh Panel
Sau khi dựng Panel, tiến hành căn chỉnh độ thẳng đứng, độ phẳng và vị trí theo tim tường bằng thước nivo hoặc máy laser.

| Tiêu chí | Phương pháp kiểm tra |
|---|---|
| Độ thẳng đứng và ngang bằng | Máy laser hoặc nivo |
| Độ phẳng | Thước nhôm |
| Vị trí tim | Đối chiếu bản vẽ |
Không cố định hoàn toàn Panel khi chưa hoàn tất việc căn chỉnh. Việc điều chỉnh sau khi liên kết cứng sẽ khó khăn hơn và có thể làm ảnh hưởng đến chất lượng lắp đặt.
Bước 7. Liên kết và cố định Panel
Sau khi căn chỉnh đạt yêu cầu, tiến hành cố định Panel bằng hệ phụ kiện và liên kết theo đúng hồ sơ thiết kế. Cần siết chặt các vị trí liên kết nhưng không làm biến dạng tấm Panel.
- Kiểm tra số lượng và vị trí liên kết.
- Đảm bảo liên kết chắc chắn.
- Kiểm tra lại độ thẳng sau khi cố định.
Kiểm tra sau từng khu vực lắp đặt
Không nên chờ đến khi hoàn thành toàn bộ công trình mới kiểm tra. Sau mỗi khu vực hoặc mỗi đoạn tường, cần thực hiện kiểm tra để phát hiện và xử lý sai lệch kịp thời.
| Hạng mục | Đạt | Chưa đạt |
|---|---|---|
| Độ thẳng đứng | ☐ | ☐ |
| Độ phẳng | ☐ | ☐ |
| Liên kết | ☐ | ☐ |
| Khe nối (Mạch vữa cần phải kín đầy, không để thiếu vữa hay hở khe sáng) | ☐ | ☐ |
| Vệ sinh bề mặt | ☐ | ☐ |
Kiểm soát chất lượng (QC) trong quá trình lắp đặt
Để đảm bảo chất lượng đồng đều, nên bố trí kiểm tra theo từng giai đoạn thay vì chỉ nghiệm thu sau khi hoàn thành. Việc kiểm soát liên tục giúp phát hiện sớm sai sót và giảm chi phí khắc phục.
- Tim tường và cao độ.
- Độ thẳng đứng của Panel.
- Độ phẳng bề mặt.
- Chất lượng liên kết.
- Khoảng hở và mối nối.
- Tình trạng bề mặt trước khi hoàn thiện.
Kết luận phần 2
Các bước định vị, căn chỉnh và cố định Panel là những công đoạn quyết định đến chất lượng của toàn bộ hệ tường. Việc tuân thủ đúng quy trình, kiểm tra thường xuyên và xử lý sai lệch ngay trong quá trình thi công sẽ giúp hạn chế phát sinh, đồng thời tạo nền tảng thuận lợi cho các bước xử lý mối nối, thi công điện nước và hoàn thiện bề mặt ở các phần tiếp theo.
Bước 8. Gia cường khu vực cửa đi và cửa sổ
Các vị trí cửa đi, cửa sổ và những khu vực có thay đổi hình học thường chịu ảnh hưởng lớn của ứng suất tập trung. Vì vậy, cần thực hiện các giải pháp gia cường theo đúng hồ sơ thiết kế nhằm tăng độ ổn định và hạn chế nguy cơ nứt tại các góc mở.
| Khu vực | Yêu cầu kỹ thuật |
|---|---|
| Cửa đi | Gia cường theo thiết kế kết cấu. |
| Cửa sổ | Kiểm tra liên kết và xử lý góc mở. |
| Ô kỹ thuật | Bổ sung liên kết nếu cần theo thiết kế. |
Không tự ý thay đổi vị trí hoặc kích thước ô cửa sau khi Panel đã được lắp đặt nếu chưa có đánh giá của đơn vị thiết kế hoặc đơn vị thi công chịu trách nhiệm.
Bước 9. Thi công hệ thống điện và nước
Việc bố trí đường điện, đường nước và các hệ thống kỹ thuật khác cần được phối hợp ngay từ giai đoạn lập bản vẽ thi công để hạn chế việc cắt sửa không cần thiết.
Khi tạo rãnh hoặc lỗ kỹ thuật trên Panel, cần sử dụng dụng cụ phù hợp và thực hiện theo hướng dẫn của nhà sản xuất nhằm tránh làm ảnh hưởng đến khả năng làm việc của tấm.
| Hạng mục | Khuyến nghị |
|---|---|
| Đường điện âm tường | Định vị trước khi cắt rãnh. |
| Ống nước | Phối hợp với bản vẽ MEP. |
| Hộp điện | Cắt đúng kích thước, hạn chế mở rộng không cần thiết. |

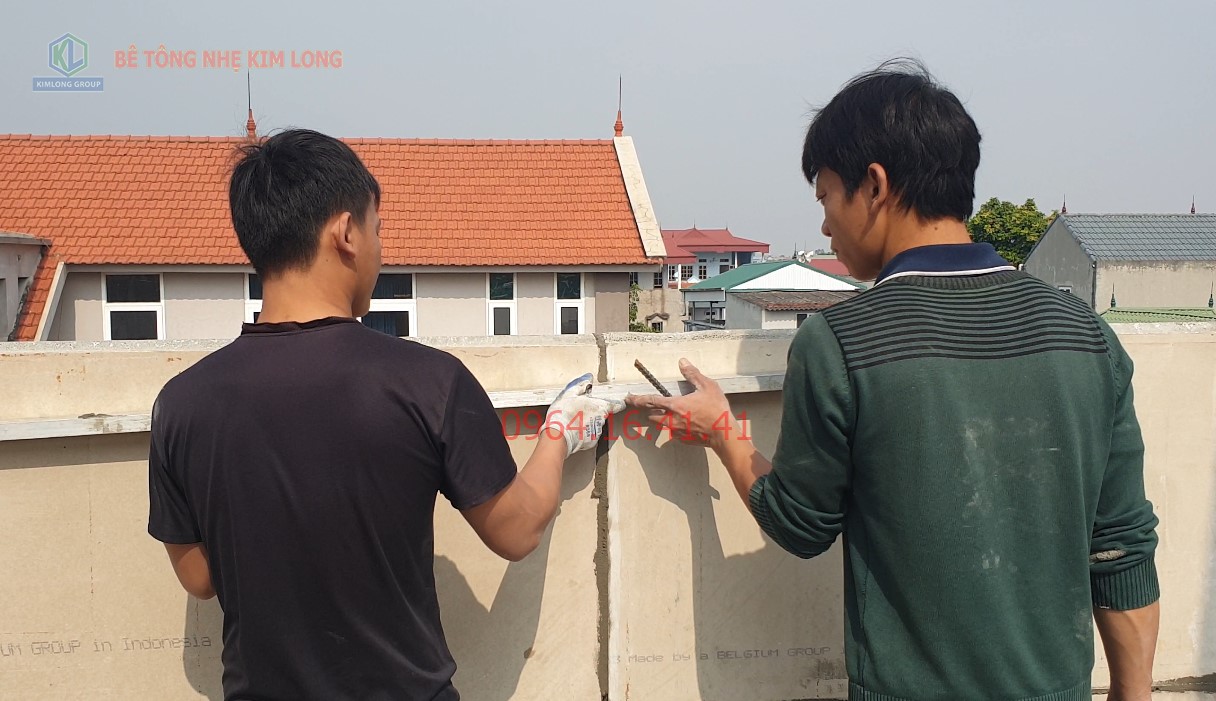

Bước 10. Xử lý mối nối giữa các tấm Panel
Sau khi các tấm Panel đã được lắp đặt và cố định đúng vị trí, công đoạn tiếp theo là xử lý các mối nối. Đây là một trong những bước ảnh hưởng trực tiếp đến chất lượng hoàn thiện, tính thẩm mỹ và khả năng hạn chế nứt của hệ tường.
Trước khi xử lý, cần vệ sinh sạch bụi, mảnh vụn và các tạp chất tại khu vực khe nối. Vật liệu xử lý mối nối nên sử dụng theo đúng hướng dẫn của hệ Panel và quy trình kỹ thuật của nhà sản xuất.

Hình ảnh vệ sinh và xử lý mối nối bằng Lưới và keo chuyên dụng
- Khe nối sạch và khô trước khi thi công.
- Vật liệu xử lý đúng chủng loại.
- Thi công liên tục, không để hở mối nối.
- Kiểm tra lại toàn bộ bề mặt sau khi hoàn thành.
Bước 11. Hoàn thiện bề mặt
Trước khi chuyển sang công đoạn bả và sơn, toàn bộ hệ Panel cần được kiểm tra lại nhằm phát hiện các sai sót còn tồn tại.
| Hạng mục kiểm tra | Đạt | Chưa đạt |
|---|---|---|
| Mối nối đã xử lý | ☐ | ☐ |
| Bề mặt sạch | ☐ | ☐ |
| Liên kết hoàn chỉnh | ☐ | ☐ |
| Đường điện, nước hoàn thành | ☐ | ☐ |
| Không còn hư hỏng bề mặt | ☐ | ☐ |
Sau khi các mối nối và hệ thống kỹ thuật đã được kiểm tra đạt yêu cầu, có thể tiến hành các công tác hoàn thiện như bả, sơn hoặc ốp lát theo thiết kế của công trình.
Quá trình hoàn thiện cần tuân thủ thời gian và điều kiện thi công của từng loại vật liệu sử dụng, đồng thời đảm bảo bề mặt được vệ sinh sạch trước khi thi công lớp tiếp theo.
Không nên chuyển sang công đoạn hoàn thiện khi các hạng mục xử lý mối nối hoặc lắp đặt kỹ thuật vẫn chưa hoàn thành, vì có thể làm phát sinh sửa chữa và ảnh hưởng đến chất lượng bề mặt.
Những lỗi thường gặp trong giai đoạn hoàn thiện
| Lỗi | Nguyên nhân phổ biến | Khuyến nghị |
|---|---|---|
| Xuất hiện vết nứt tại mối nối | Xử lý mối nối chưa đúng quy trình hoặc hoàn thiện quá sớm. | Thực hiện đúng quy trình xử lý và kiểm tra trước khi bả. |
| Bề mặt không phẳng | Panel chưa được căn chỉnh tốt từ đầu. | Kiểm tra độ phẳng ngay sau khi lắp đặt. |
| Hư hỏng khi đi điện nước | Cắt sửa không theo kế hoạch. | Phối hợp bản vẽ MEP trước khi thi công. |
| Sứt cạnh Panel | Va đập trong quá trình vận chuyển hoặc lắp đặt. | Bảo vệ cạnh tấm và thao tác đúng kỹ thuật. |
Checklist trước khi nghiệm thu
- ☐ Hệ Panel được lắp đặt đúng vị trí theo bản vẽ.
- ☐ Các liên kết đã hoàn thành.
- ☐ Mối nối được xử lý đầy đủ.
- ☐ Bề mặt sạch và không có hư hỏng lớn.
- ☐ Hệ thống điện, nước đã hoàn thành theo thiết kế.
- ☐ Các vị trí cửa đi, cửa sổ đã được kiểm tra.
- ☐ Khu vực thi công được vệ sinh trước khi bàn giao cho công tác hoàn thiện.
Các công đoạn xử lý mối nối, gia cường, phối hợp hệ thống kỹ thuật và kiểm tra trước khi hoàn thiện là những bước quyết định đến chất lượng lâu dài của hệ Panel bê tông nhẹ EPS. Thực hiện đúng quy trình và kiểm soát chất lượng theo từng giai đoạn sẽ giúp giảm rủi ro phát sinh và nâng cao hiệu quả sử dụng của công trình.
Bước 12. Nghiệm thu hệ Panel bê tông nhẹ EPS
Sau khi hoàn thành công tác lắp đặt, xử lý mối nối và hoàn thiện các hạng mục liên quan, cần tiến hành nghiệm thu trước khi bàn giao hoặc chuyển sang các công việc tiếp theo.
Việc nghiệm thu nên được thực hiện theo hồ sơ thiết kế, yêu cầu kỹ thuật của dự án và quy trình kiểm soát chất lượng của đơn vị thi công.
| Hạng mục kiểm tra | Nội dung đánh giá |
|---|---|
| Vị trí lắp đặt | Đúng theo bản vẽ thiết kế. |
| Liên kết | Đầy đủ, đúng chủng loại và đúng vị trí. |
| Mối nối | Được xử lý đầy đủ, không còn khe hở bất thường. |
| Bề mặt | Phẳng, sạch và sẵn sàng cho công tác hoàn thiện. |
| Điện nước âm tường | Đã hoàn thành và được kiểm tra. |
Checklist bàn giao công trình
| Hạng mục | Đạt | Chưa đạt |
|---|---|---|
| Panel đúng chủng loại | ☐ | ☐ |
| Lắp đặt đúng vị trí | ☐ | ☐ |
| Liên kết hoàn chỉnh | ☐ | ☐ |
| Mối nối xử lý hoàn chỉnh | ☐ | ☐ |
| Bề mặt đạt yêu cầu hoàn thiện | ☐ | ☐ |
| Khu vực thi công được vệ sinh | ☐ | ☐ |
III. Hướng dẫn bảo trì sau khi đưa vào sử dụng
Panel bê tông nhẹ EPS không yêu cầu chế độ bảo trì phức tạp, tuy nhiên việc kiểm tra định kỳ sẽ giúp phát hiện sớm các vấn đề phát sinh và duy trì chất lượng công trình trong thời gian dài.
- Kiểm tra định kỳ các vị trí mối nối và khu vực tiếp giáp.
- Theo dõi các vị trí thường xuyên chịu tác động của thời tiết hoặc độ ẩm.
- Hạn chế khoan cắt bổ sung nếu chưa xác định rõ vị trí hệ thống kỹ thuật âm tường.
- Khi cải tạo hoặc lắp thêm thiết bị, nên sử dụng phụ kiện phù hợp với hệ Panel và tuân theo hướng dẫn kỹ thuật.
IV. Những sai lầm cần tránh sau khi hoàn thiện
Việc khoan hoặc cắt không theo kế hoạch có thể ảnh hưởng đến hệ thống điện nước âm tường hoặc các vị trí liên kết của Panel.
Đối với các thiết bị có khối lượng lớn, cần lựa chọn phương án neo và phụ kiện phù hợp theo hướng dẫn kỹ thuật.
Việc kiểm tra định kỳ giúp phát hiện sớm các dấu hiệu bất thường để có phương án xử lý kịp thời, tránh ảnh hưởng đến chất lượng sử dụng lâu dài.
V. Câu hỏi thường gặp (FAQ)
1. Có thể thi công Panel bê tông nhẹ EPS trong mùa mưa không?
Có thể, nhưng cần có biện pháp bảo vệ vật liệu, khu vực thi công và tuân thủ các yêu cầu của vật liệu hoàn thiện trong điều kiện thời tiết thực tế.
2. Có cần đội thi công chuyên biệt không?
Việc sử dụng đội ngũ đã được đào tạo hoặc có kinh nghiệm với hệ Panel sẽ giúp hạn chế sai sót và nâng cao chất lượng công trình.
3. Sau khi lắp đặt bao lâu có thể hoàn thiện bề mặt?
Thời điểm chuyển sang công đoạn hoàn thiện phụ thuộc vào quy trình xử lý mối nối và yêu cầu của từng loại vật liệu sử dụng. Cần tuân theo hướng dẫn kỹ thuật của hệ sản phẩm.
4. Có thể treo tủ bếp, điều hòa hoặc bình nóng lạnh lên tường Panel không?
Có thể, với điều kiện sử dụng đúng giải pháp liên kết và phụ kiện phù hợp theo tải trọng của thiết bị và hướng dẫn kỹ thuật.
5. Có cần bảo trì định kỳ không?
Nên kiểm tra định kỳ các vị trí mối nối, lớp hoàn thiện và các khu vực chịu tác động của môi trường để đảm bảo chất lượng lâu dài.
6. Tường bê tông nhẹ EPS Kim Long có cần trát không?
Không cần trát tường (tô). Do tấm bê tông nhẹ EPS Kim Long có cấu tạo 2 tấm bề mặt xi măng sợi từ Malaysia, bề mặt phẳng mịn, chịu lực tốt, do vậy tường lắp ghép xong không cần phải trát, chỉ cần qua công tác xử lý mối nối là bả/sơn được luôn
7. Muốn trát tường bê tông nhẹ EPS Kim Long thì làm thế nào?
Vì một số lý do đặc biệt, công trình cần phải trát tường thì ta cần làm một số công đoạn sau:
+ Tạo lớp bám dính bằng keo/vữa chuyên dụng
+ Dán lưới thép và dùng vít bắn (khoan) lên bề mặt tấm để tạo chân gia cường bám dính và chống nứt
+ Đợi lớp vữa đầu tiên khô cứng, ta tiến hành trát vữa thông thường để hoàn thiện
8. Lắp khung cửa trên tường bê tông nhẹ EPS Kim Long như thế nào?
Do lớp lõi bê tông nhẹ có cường độ thấp, nên việc khoan nở bắt vít liên kết sẽ không được chắc chắn như tường gạch đặc. Do vậy chúng ta có thể tham khảo một số biện pháp thi công như trong video dưới đây
9. Liên kết tấm tường với khung cột/dầm như thế nào cho đảm bảo?
Sử dụng râu thép liên kết (chi tiết xem video hướng dẫn thi công)
+ Với cột/dầm bê tông: Ta khoan mồi sau đó đóng râu thép liên kết vào cột/dầm
+ Với cột/dầm thép: Ta sử dụng râu thép uốn móc dạng số 7 hoặc ke thép để hàn liên kết vào cột/dầm
10. Xây nhà bằng Panel bê tông nhẹ EPS có đắt hơn xây gạch không?
Không thể kết luận chỉ dựa trên giá vật liệu. Cần đánh giá tổng chi phí đầu tư, bao gồm vật liệu, nhân công, tiến độ, hoàn thiện và chi phí vận hành trong quá trình sử dụng.
11. Có cần sử dụng thiết bị cẩu lắp?
Tùy theo quy mô và điều kiện công trình. Nhà thấp tầng có thể không cần, trong khi công trình cao tầng hoặc mặt bằng hạn chế có thể cần thiết bị nâng hạ phù hợp.
12. Có thể tự thi công Panel không?
Hoàn toàn có thể. Tuy nhiên thợ thi công cần nắm bắt và tuân thủ quy trình thi công để đảm bảo chất lượng.
Ngoài ra ta có thể thuê những tổ đội thi công chuyên thi công vật liệu này để đảm bảo tiến độ và chất lượng
Kết luận
Thi công đúng quy trình là yếu tố quan trọng để phát huy các ưu điểm của Panel bê tông nhẹ EPS như trọng lượng nhẹ, khả năng cách nhiệt, cách âm và chất lượng hoàn thiện. Bên cạnh việc lựa chọn sản phẩm phù hợp, sự phối hợp giữa đơn vị thiết kế, nhà cung cấp và đội ngũ thi công sẽ góp phần quyết định hiệu quả của toàn bộ công trình.
Mỗi dự án có điều kiện và yêu cầu kỹ thuật riêng. Trước khi triển khai, nên tham khảo hồ sơ thiết kế, hướng dẫn thi công của hệ Panel sử dụng và thống nhất biện pháp thi công với các bên liên quan để đảm bảo chất lượng và tiến độ.
Bài viết liên quan
- So sánh bê tông nhẹ EPS và tường gạch truyền thống
- 7 hiểu lầm phổ biến về Panel bê tông nhẹ EPS
- Có nên xây nhà bằng Panel bê tông nhẹ EPS không?
- Chi phí xây nhà bằng Panel bê tông nhẹ EPS năm 2026
Kim Long Group
Tư vấn kỹ thuật và giải pháp thi công Panel bê tông nhẹ EPS
Đội ngũ kỹ thuật của Kim Long Group sẵn sàng hỗ trợ tư vấn lựa chọn chủng loại Panel, biện pháp thi công và giải đáp các vấn đề kỹ thuật phù hợp với từng loại công trình.
☎ Hotline: 0964 164 141
